阿坝—成都东1000千伏特高压交流工程全线贯通

2026-08-26 来源:四川观察 分享:

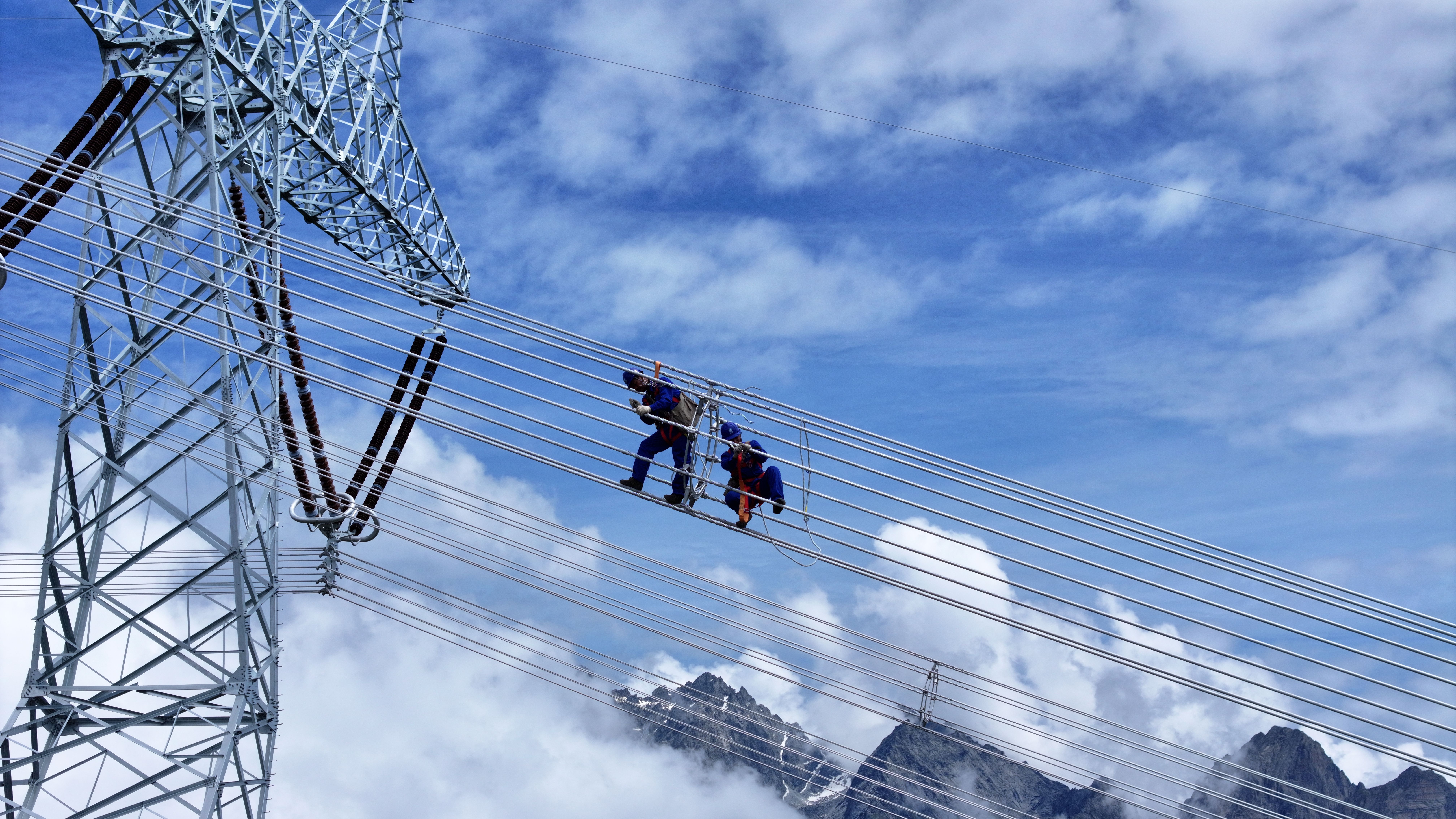

8月26日,在阿坝藏族羌族自治州理县施工现场,随着最后一段输电导线牵引展放到位,阿坝—成都东1000千伏特高压交流工程全线贯通,为年底投入试运行打下了坚实基础。

这条电力大通道从新建的阿坝1000千伏变电站出发,一路延伸到成都东1000千伏变电站,全长734.8公里,沿途新建铁塔1400余基。超半数线路穿行在高海拔山区,山高坡陡、沟谷纵横,还要跨越多条交通干线和电力通道,导线展放难度极大。

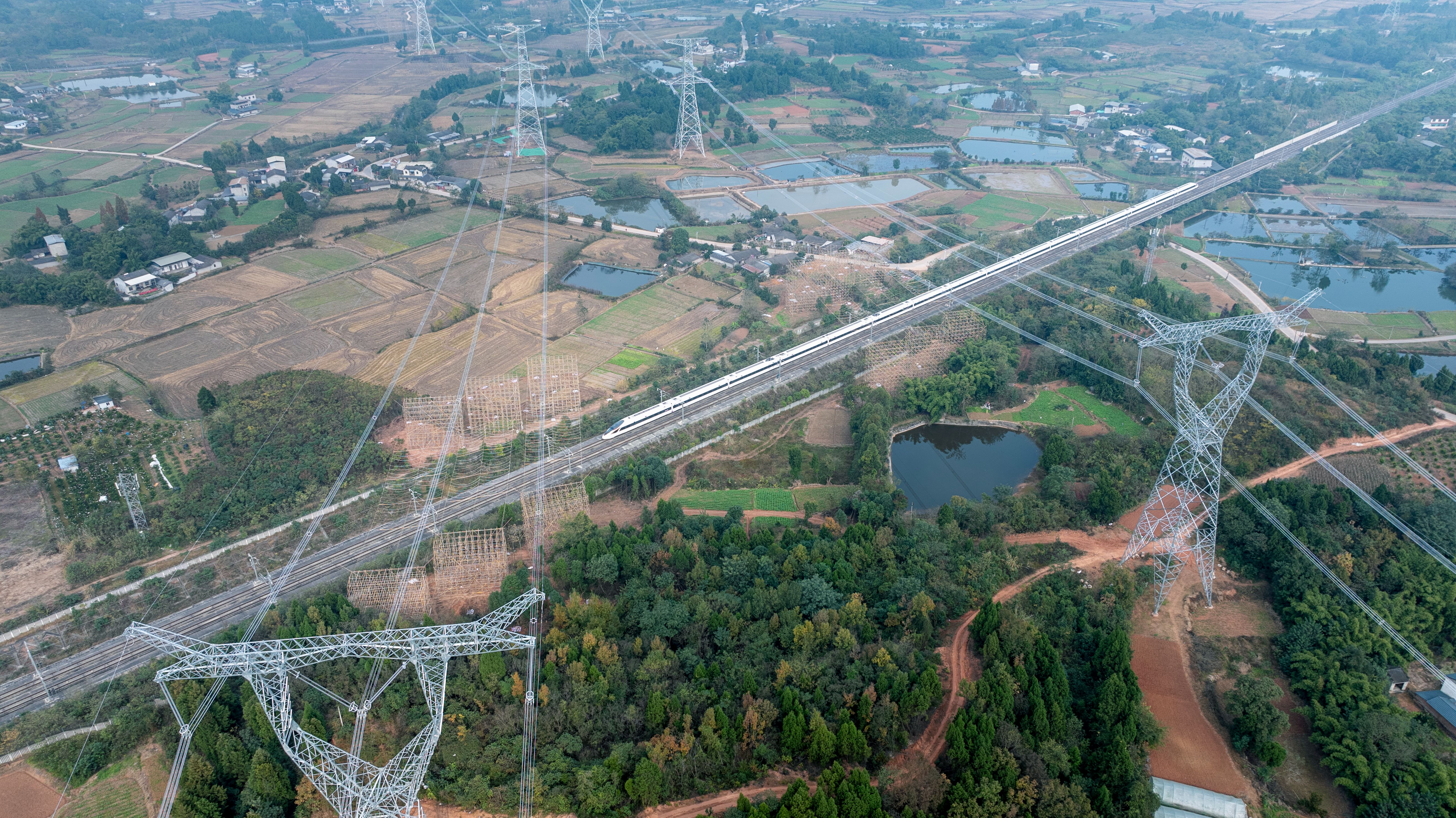

工程在放线施工中采用数智化管控模式,全线布设“天网”监控系统,实现作业现场视频全覆盖。在跨越西成客专、沪蓉高速等关键点位时,建设团队应用可视化牵张设备,全程盯牢放线过程,同时借助数字化管理平台提升放线精度,有力确保施工安全与质量。

面对高原地区大风、覆冰等复杂气象条件,工程在海拔3000米以上区段应用了十分裂导线。相较于传统的四分裂、八分裂导线,十分裂导线由10根子导线组成,能更有效地降低输电噪声,保护生态环境,提高输电效率和稳定性。

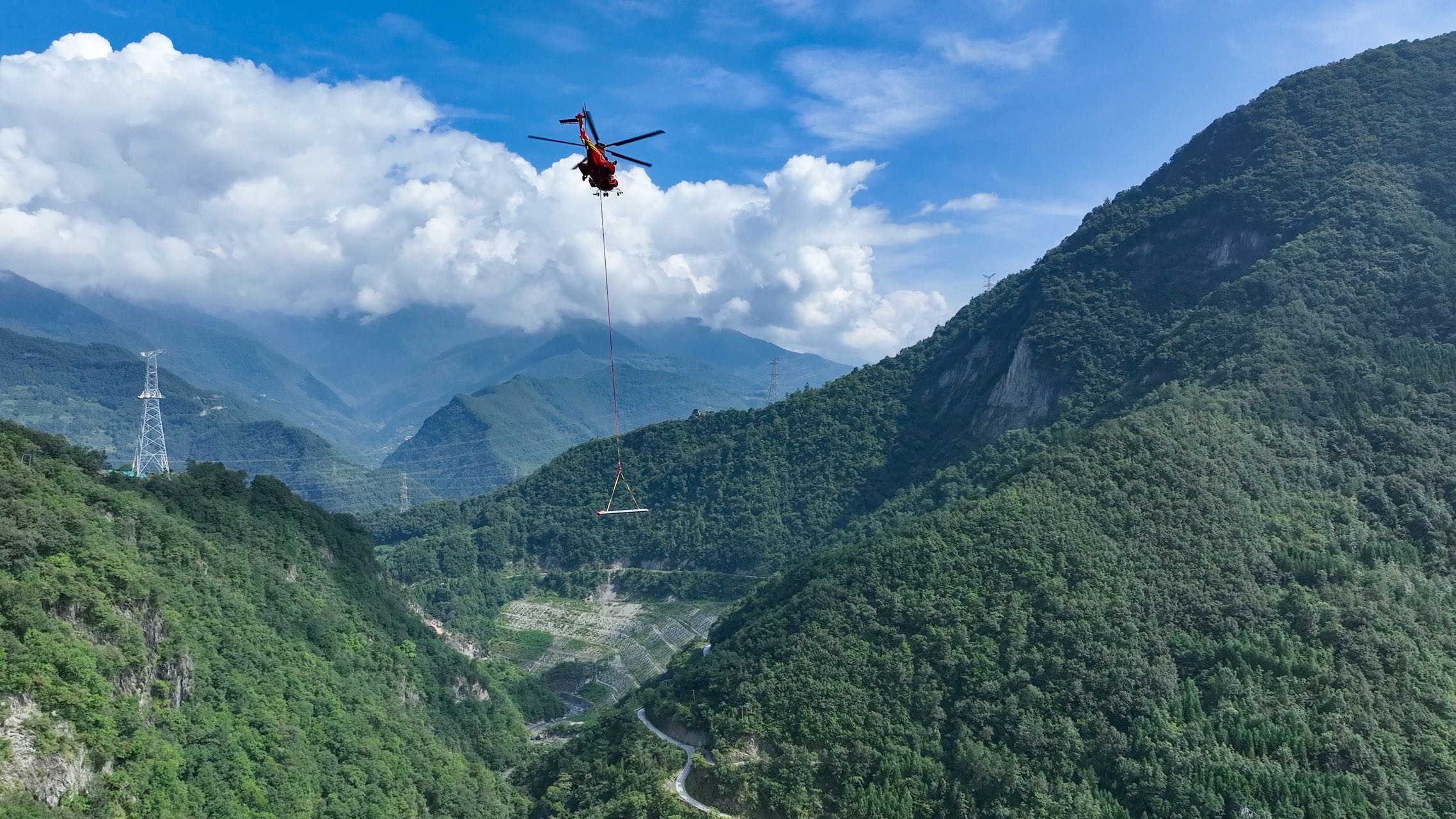

“我们负责的川西段,近三分之一区域海拔超3000米,地形复杂。再加上雨雾天气多,能见度低,给施工推进带来很大阻碍。”工程川西段负责人马青表示,项目团队持续优化施工工艺,运用直升机吊运、无人机勘察等作业方式,保障了工程安全高效推进。

据悉,工程全线贯通后,将有序开展线路附件安装、变电站电气安装以及消缺调试、验收等工作,预计将于今年年底投入试运行。届时,川西丰富的水电资源将源源不断地送往成渝地区,每年可输送清洁电量超150亿千瓦时,为成渝地区双城经济圈高质量发展提供充足稳定的绿色电力保障。

川渝1000千伏特高压交流工程整体由甘孜—天府南—成都东、天府南—铜梁、阿坝—成都东三段组成,是服务成渝地区双城经济圈的跨省域重大能源工程。前两段已建成投运,形成Y字形网架;阿坝—成都东进入年底将投运的关键段,三段整体成型后,将构建起川西清洁能源外送的核心通道,是西南电网升级、保障川渝电力保供的标志性工程。

关键词 >>
分享:

相关阅读

网站地图 新闻 专题 晚会活动 康巴卫视节目 视频 娱乐 图说 文化 旅游
国内国际
涉藏新闻
岗日杂塘
启米时间
法治明镜
向巴聊天
康巴讲坛
康巴欢乐汇
雪域高原
欢乐星播客
快乐汉藏语
周末大舞台
藏歌金曲
云丹科普苑
格桑花开
翁姆报天气
央视新闻联播
康巴卫视新闻
纪录片
微视频
专题片
电影
电视剧
动画片
藏歌藏舞
晚会活动
文化动态
藏传佛教
名家专栏
艺术
旅游资讯
景点推荐
风土人情
旅游宝典
加载更多 >>
合作媒体
关于我们卫视动态播出时间表广告刊例用户协议举报制度

蜀ICP备 15032686号

新闻信息服务资质备案号:川新备14-000059

川公网安备 51019002000121号


中国互联网举报中心

四川省互联网不良与违法信息举报中心


违法及不良信息举报电话:028-8598 1942
