青海:德令哈750千伏变电站工程自检消缺工作顺利完成

2021-12-08 来源:中国新闻网 作者:李江宁 郝瑾阳 孙禹晨 分享:

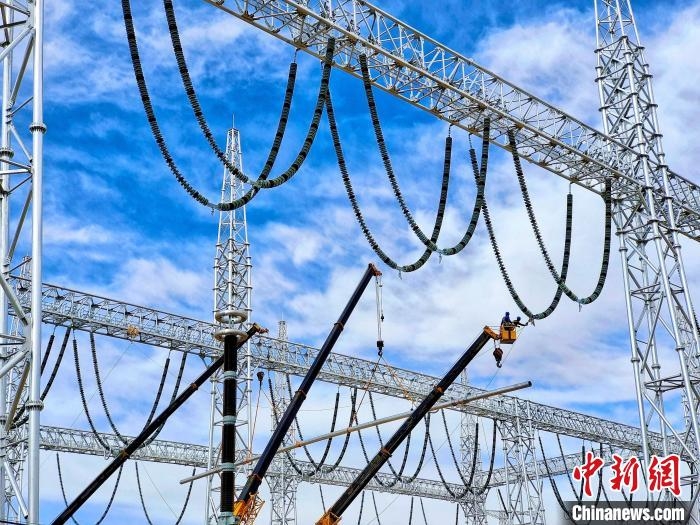

图为青海送变电工程有限公司施工人员对超长大跨距管型母线采用双机抬吊安装。邹建华 摄

据国网青海省电力公司7日消息,日前,青海德令哈(托素)750千伏变电站工程自检消缺工作顺利完成。

“11月15日开始,我们安排对站内750千伏配电装置区、330千伏配电装置区、主变区、高抗区等处的电力设备进行一次全面自检,共计安排自检项目887个。”德令哈(托素)750千伏变电站新建工程项目经理张启发介绍说,自检消缺是工程投运前一项重要的工作内容,期间现场土建、变电专业共计发现缺陷54条,已全部完成整改。

德令哈(托素)750千伏变电站是提升青海海西地区电网断面输送能力的关键工程之一,该工程于2020年5月19日开工建设,计划12月底带电投运。工程建成投运将极大地优化和完善青海电网主网架结构,进一步提高海西地区电网供电可靠性及电能质量,同时促进海西地区新能源规模开发和外送。

据悉,工程施工时间紧、任务重,随着投运时间临近,为确保按时抢通这条“戈壁绿电”新通道,保障自检验收工作顺利推进,施工现场精细策划,制定出了一套“全天候验收”工作方案,仅用时17天时间按时完成了全部自检项目。

据张启发介绍,自检验收期间,现场精准有力落实疫情防控各项措施的同时,白天通过布控球、视频监控、现场人员三方力量,实时把控现场自检工作环节和质量,晚上利用VR全景沉浸式互动体验平台进行线上自检,实现360°全方位、全景查看变电站每个建设细节,辅助自检消缺,有效缩短了验收周期,为工程按期保质投运奠定了基础。

当前,国网青海电力对年内在建电网工程项目编制详尽的建设施工方案,运用“智慧工地”管控平台,统筹人力、物力、机械,通过集成、分析大数据精准管控施工进度。同时,加快青海郭隆至甘肃武胜第三回750千伏线路工程、红旗4#汇集站330千伏送出工程等十余项重点电网工程建设,力争早日投运发挥作用,持续保障能源电力可靠供应,助力缓解今冬明春保供电压力。

关键词 >>
分享:

相关阅读

网站地图 新闻 专题 晚会活动 康巴卫视节目 视频 娱乐 图说 文化 旅游
国内国际
涉藏新闻
岗日杂塘
启米时间
法治明镜
向巴聊天
康巴讲坛
康巴欢乐汇
雪域高原
欢乐星播客
快乐汉藏语
周末大舞台
藏歌金曲
云丹科普苑
格桑花开
翁姆报天气
央视新闻联播
康巴卫视新闻
纪录片
微视频
专题片
电影
电视剧
动画片
藏歌藏舞
晚会活动
文化动态
藏传佛教
名家专栏
艺术
旅游资讯
景点推荐
风土人情
旅游宝典
加载更多 >>
涉藏各地
合作媒体
关于我们卫视动态播出时间表广告刊例用户协议举报制度

蜀ICP备 15032686号

新闻信息服务资质备案号:川新备14-000059

川公网安备 51019002000121号


中国互联网举报中心

四川省互联网不良与违法信息举报中心


违法及不良信息举报电话:028-8598 1942
